はじめに

依存ガントチャートは、プロジェクトのスケジュールを視覚的に示すのに使用されます。プロジェクト内の各タスクは横棒で表され、開始日と終了日がわかるようになっています。タスクは縦軸に沿って表示され、日付は横軸に沿って表示されます。タスクはプロジェクトごとに分類することができ、この場合、各プロジェクトは別々の色で示され、凡例アイテムとして表示されます。ただし、プロジェクトはガントチャートではオプションです。依存ガントチャートでは、日付の変更が自動的に処理されます。また、プロジェクトのタイムラインを伝えるための各種の新しい表示オプションが用意されています。 この記事では、依存ガントチャートの作成方法と、Analyzerでこのチャートに使用できる固有のプロパティについて説明します。

依存ガントチャートを作成する

Domoの依存ガントチャートでは、DataSetから3つのデータ列またはデータ行(アイテム(タスク)、タスクの開始日、タスクの期間)を取り込む必要があります。プロジェクトのカテゴリデータの列など、他にオプションの列を追加することもできます。プロジェクトのカテゴリーデータを追加すると、複数のプロジェクトを含め、各カテゴリーのバーが別々の色で表示されるようになります。また、どのプロジェクトのカテゴリがどれにあたるかを示す凡例がチャートに追加されます。 以下の表で、Analyzerのチャートエディターの上に表示されている、依存ガントチャートの3つの必須フィールドと5つのオプションのフィールドについて説明します。
Screenshot
フィールド名データタイプ必須説明注記
アイテムText行ラベルおよび固有のキー特になし
開始日Dateバーの水平方向の開始位置ISO(YYYY-MM-DD)またはロケールに適した日付
期間Numberバーの長さ(終点 = 始点 + 期間0の場合はマイルストーン(ダイヤモンド)が表示されます。
依存Textオプション先行タスク→後続タスクへとつながる赤い矢印を描画し、先行タスクが移動すると後続タスクを自動的にシフトさせます。先行タスクがないタスクの場合は空白になります。
カテゴリーTextオプションバーの色、凡例のエントリー、および簡易的なフィルターディメンション値の簡潔さと一貫性を保ちます(例:計画および実行)。
進捗率Number(0–1または0–100)オプション各バー内の塗りつぶしパターンの割合特になし
リソースTextオプションツールチップに表示され、フィルター(担当者)として追加できます。ワークロードやチームベースのビューで役立ちます。
目盛りNumberオプション各バーの垂直方向のサイズ値が大きいほど、バーなら太く、行なら高くなります。重要なタスクを目立たせるのに最適です(例えば、開発を「3」に設定し、些末なタスクを「1」に設定します)。グリッド ▸行の高さと組み合わせて、全体的な間隔を調整します。
**注記:**値、カテゴリー、系列データについては、「チャートデータについて」を参照してください。データ列を選択してチャートを作成する方法の詳細については「DataSet列をチャートに適用する」を参照してください。

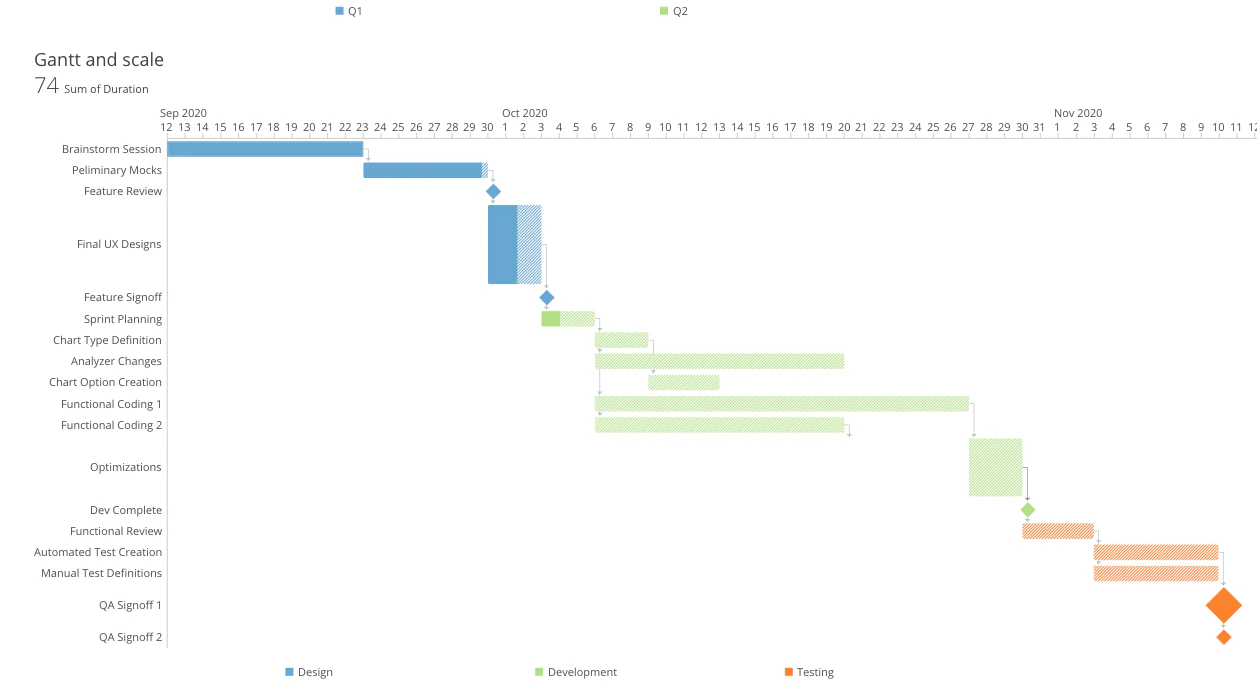

以下の図は、カード内のチャートの[詳細]ビューでデータがどのように表示されるのかを示しています。
以下の図は、チャートの作成時にAnalyzer内でデータがどのように表示されるのかを示しています。

依存ガントチャートをカスタマイズする

**[チャートの設定]**を編集することで、依存ガントチャートの外観をカスタマイズすることができます。すべてのチャート設定については「チャートのプロパティ」を参照してください。 以下に、依存ガントチャート固有のプロパティを示します。
プロパティ説明
[時間の目盛り(X)]>[ラベルを表示]時間目盛りラベルの非表示と表示を切り替えます。デフォルトではラベルは表示されます。

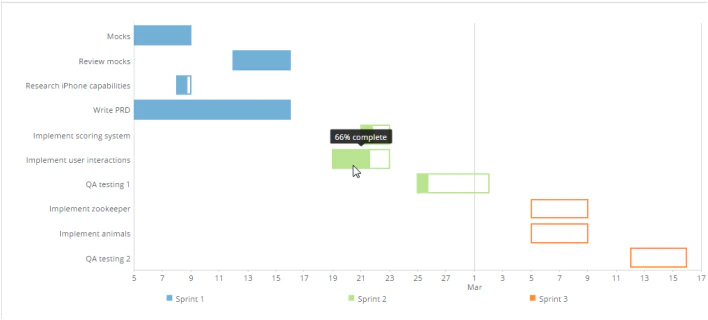

[吹き出しテキストの設定]>[ホバーテキスト]デフォルトの吹き出しテキストを、カスタマイズされた独自のテキストに変更できます。様々なマクロを挿入して開始日、進捗率、カテゴリーなどを参照させることができます。詳細については、「チャートのデータラベルとホバーテキストをフォーマットする」を参照してください。 右側の例では、ユーザーがデフォルトの吹き出しテキストを次のマクロに置き換えています:%_PERCENT_COMPLETE% complete
